机架把加速器、网络、电源和冷却组件收敛到同一套机械坐标。随着设备越来越重、功率越来越高,机架集成首先要解决四件事:设备与支撑件能否互换,载荷能否安全传到地面,电与液接口能否在维护中可靠断接,以及整柜能否从供应商工厂移动到最终机位。机柜宽度或额定千瓦数只能描述其中一部分。

ORW(Open Rack Wide)与 Diablo 400 提供两种互补的开放对象:ORW 规定大尺寸 IT 机架的兼容接口,Diablo 400 规定独立电源柜及其到 IT 机架的供电接口。将两者作为平台设计的共同输入,才能让机械、供电、布线与设施规划在同一张集成图上闭合。S036 pp. 8–9 S031 pp. 11–12

兼容性来自关键截面与保留空间#

ORW 基础规范把机架与 IT 设备、导轨、母排和附件之间的关键尺寸、公差和物理连接固定下来。外部高度、深度、底座几何以及最大载荷由具体实现确定。这个分层允许不同厂商围绕同一设备接口开发不同机框,也让机架实现随着运输、建筑和载荷条件变化。S036 p. 9

读下面的截面图时,应沿设备支撑面、两侧立柱和后部母排区域看相互位置。图中的尺寸链决定托盘能否插入、连接器能否对准、支撑件是否侵入设备空间;整柜的外形尺寸还需要另外叠加门板、理线、歧管与维护空间。

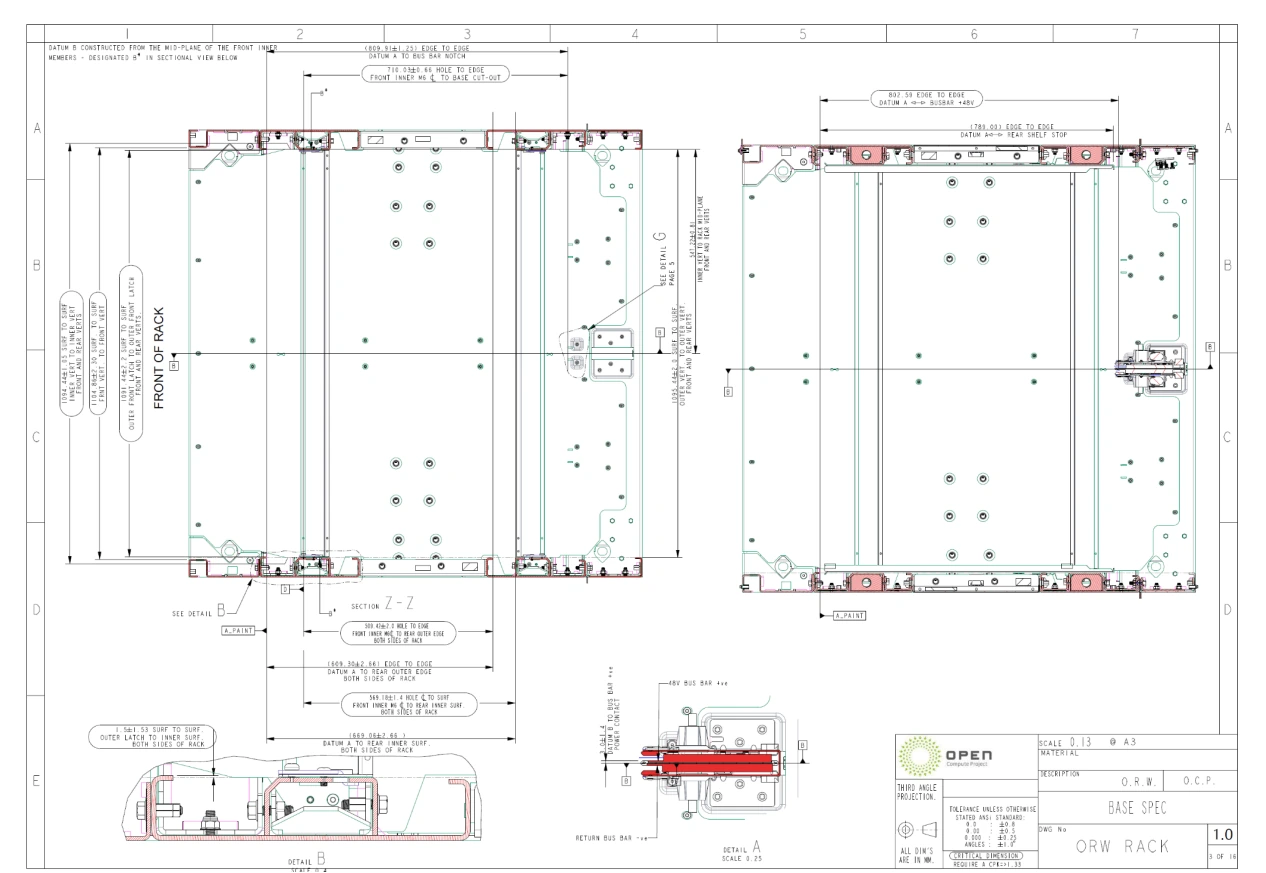

ORW机架关键截面及母排、支撑接口的原始尺寸图

原图:ORW Base Specification 1.0.1,Figure 4.2.1.1,物理第10页。S036 p. 10

垂直方向同时支持 OU 与 RU 间距,混装依靠各自对应的支撑开口和支架实现。基础规范还为母排规定设备配接面与体积保留区,允许风冷或液冷母排,并沿用 ORv3 HPR 的机框安装接口。其工程价值是把“设备必须看到的几何”保持稳定,将母排具体深度、散热实现和制造工艺留给产品设计。S036 pp. 10–16

这要求平台方维护两类图纸:一类是供应商共同遵守的接口控制图,另一类是某个机架型号的完整装配图。做兼容性审查时,先检查接口公差、装配顺序和最坏尺寸叠加,再检查机柜外形与建筑约束。只比较外部宽深高,容易漏掉导轨下挠、托盘边缘干涉和母排插接偏移。

负载能力要带着配置与验证条件阅读#

Meta 的 ORW 实现给出约 2390×1200×1219 mm 的外部高宽深,可容纳44 OU、47 RU或88个半 OU位置。该实现要求至少4700 kg载荷能力,数值不包含机框自身质量,却包含母排、IT设备、支撑件、交叉加强件、歧管、线缆、门和侧板。验证采用均匀分布的设备质量及两根交叉加强件;无加强件机框的承载能力需要单独评价。S038 pp. 9–11

因此,设备选型表应把每个部件的质量、安装高度和支撑路径写清。上部集中安装的重设备与均匀铺开的同等总质量,对重心、运输冲击和抗震连接产生不同影响。交叉加强件又会占用设备位置,可能需要先移除 IT 设备才能安装,结构件与可用 OU 数之间存在直接取舍。S038 pp. 21–22

导轨的验收也分成不同失效方式。Meta 实现要求每对支撑件在125 kg动态载荷下无永久变形,前缘局部静载要求78 kg,另设50 kg从30 mm高度落下的前缘冲击试验;防脱锁扣至少承受625 N前向拉力。前缘能力描述设备抽出或安装过程,不能直接替代整对导轨的分布载荷能力。S038 p. 21

大载荷改变了搬运方式。该实现不设置脚轮,使用结构支撑平台扩大与地面的接触面积,并为叉车、托盘搬运车和AGV预留底座几何。项目必须把机架、搬运设备和负载一起带入运输路径验算:装卸平台、坡道、货梯、门洞、转弯、临时停放和最终锚固都属于同一条交付链。S038 pp. 14–16 这条链与设施接口及交付验证直接相接。

电连接同时承担供电、状态感知和插拔时序#

ORW沿用常称“48 V”的架构,IT设备预期标称输入为51 V DC,并须在46–52 V范围正常工作。大电流连接的压降会转化为局部发热,插接状态还决定热插拔电路何时允许导通。规范要求设备利用Power Sense控制热插拔或负载开关,使连接器完全插入后才开始上电,并在抽出前关断,以控制电弧风险。S036 pp. 22–23

接地路径需要与设备回流设计配套。若50VRTN已在IT设备内部与机壳连接,母排插头外侧接地触点应按规范移除,避免形成不希望的共享电流路径;若50VRTN对机壳浮地,则使用带接地触点的插头建立机壳到机架的连接。接地审查应追踪真实导电路径,而非只确认“存在一根接地线”。连接点的防腐、盐雾后导电连续性和现场紧固质量都进入可靠性要求。S036 pp. 13, 20–23

Power Sense与可选Ground Return Sense还能形成差分测量,观察母排到设备的线束压降。实现它需要额外传感电路和远程遥测。将压降与电流、连接器温度、装配批次和维修记录联合分析,可以把连接松动或接触退化转化为可维护事件;具体告警阈值则应来自该连接系统的资格试验。S036 p. 23

独立电源柜改变机架之间的接口关系#

Diablo 400将AC输入、电源模块、储能和DC输出保护收进独立电源柜,再通过线缆供给IT机架。其0.7.0版采用±400 V DC架构,480 V AC输入下的机柜平均DC负载范围为800 kW至1.1 MW,415 V输入可达1.1 MW,400 V输入上限为718 kW;容量需要与输入条件一同规划。S031 pp. 13–18

独立电源柜让电源和IT设备拥有不同的更新、散热和维护节奏,同时增加柜间线缆、控制和故障隔离接口。规范允许每根50 kW或100 kW的配电缆线,对应至少63 A或125 A级连接;5 m输出线缆压降预算为0.1%。连接器两端使用LMFB短针,配合锁扣与实体开关,拔出前关断源和负载,任一端拔除后对应输出去能。S031 pp. 19, 23–24

多电源柜并联时,均流、droop以及同步上电和下电成为系统级功能。接口设计应明确哪个控制器拥有输出使能权、哪个对象执行保护、失联时保留哪些状态、恢复后如何避免重复上电。Diablo建议以Redfish实现标准管理,也允许内部使用CANbus、PMBus等连接各模块;机架内部通信被列为必须实现的能力。S031 pp. 18, 24–25

电源柜本身仍有空气散热需求。Diablo 400规定整柜及模块采用风冷、前进后出,并要求防止热回流;门板引入的背压要计入风扇选择。高比例液冷IT区域仍需为电源柜、网络和其他风冷部件保留空气系统容量。其电压架构和负载暂态分别见电力架构与功率动态。S031 p. 25

装配误差与维护动作一起进入验证#

一个机架可能在静态装配时完全合格,却在负载、运输或抽出设备后出现干涉。导轨下挠会压缩相邻OU的净空,交叉加强件改变局部结构与装拆顺序,门和线缆改变气流阻力,水管和电缆的弯曲约束又决定托盘能抽出多远。Meta实现明确要求考虑支撑件及设备机壳的挠度,确保相邻位置不发生干涉;机框同时提供独立门板、侧板、理线和HAC连接点。S038 pp. 11–22

由此可将样机验证划成三种真实状态。满载状态检查重心、形变、配接和冷却空间;维护状态检查一台设备抽出、导轨卸载、线缆和快接断开后的剩余净空;运输状态检查包装、固定点、搬运工具及移动路径。每种状态都保留实际配置清单与照片,之后任何增加的歧管、线束或支架都能追到原验证假设。这个分类是本文对接口和实现要求的综合,便于将跨部门审查落到具体构型。

紧固件也影响重复维护。ORW对不同孔型分别规定螺钉、脱扣扭矩、装配扭矩及部分孔型的反复紧固能力。装配工艺应据此区分形成螺纹的首次操作与维护拧紧,记录工具和紧固过程;接地接触面则与涂层和防腐处理协调。一个符合外形的替代螺钉,长度、头部或表面处理变化后仍可能影响内部净空及电气连续性。S036 pp. 16–21

维护时的静电接地同样有空间要求。Meta实现在机架前后设置接地带连接点,位置应允许人员在操作设备时使用,并避免妨碍设备移除。将人、工具与部件运动路径一并放入设计审查,可以及早发现图纸上没有冲突、现场却难以执行的操作。S038 pp. 22–23

把机架集成变成可重复的平台工程#

跨代平台规划可以围绕一份接口矩阵推进:几何坐标连接设备与支撑件,载荷与重心连接机架和建筑,电连接及互锁连接电源柜与IT,冷却歧管连接IT回路与CDU,管理身份连接现场部件与运行系统。每个接口都应同时带有设计值、允许范围、异常状态和验收方法。这样更换加速器托盘、母排或电源模块时,受影响的验证范围可以被明确识别。

版本也属于接口。资料中的ORW Base 1.0.0/1.0.1与Meta Design 1.0.0/1.0.1是两对不同文件;1.0.1的修订记录明确写了更新嵌入尺寸图。当前设计讨论应以配套新版图纸与CAD为基准,旧版作为变更追溯入口。将图纸版本和实物配置绑定,才能让采购、装配、故障分析及后续数字孪生使用同一套物理事实。S035 p. 2 S036 p. 2 S037 p. 2 S038 p. 2
