能源水碳与材料联合评价
从全年运行模型到低碳混凝土风险筛选与现场试点
以现场和发电侧水足迹、缺水权重、运行碳及材料隐含碳建立共同评价,再用LC3框架和混凝土试点解释工程采用条件。
AI Factory的环境绩效由建设、运行和更新共同决定。冷却方案影响电与水,电力结构决定运行碳与发电侧用水,材料选择改变隐含碳和施工过程,设备再使用则受安全擦除与可靠性影响。规划时需要把这些变量放进同一套功能需求、时间范围和地理条件中评价。
OCP的能水碳指南提供运行期联合测量方法,低碳材料框架提供环境影响、材料性能和可实施性三维筛选,现场混凝土试点则展示从实验室指标到真实施工的差距。三者组合起来,可以形成“建立基线—比较方案—试点—交付—回测”的技术路径。S072 pp. 11–20, 30–37 S073 pp. 7–17 S071 pp. 15–30, 62–79
用共同功能单位连接电、水和碳#
PUE是设施总用电除以IT用电,适合观察配电和冷却等基础设施附加消耗;WUE按每kWh IT用电的现场耗水量表示,单位L/kWh。两者共同描述设施运行,若要比较不同计算架构,还需把IT用电与实际完成的训练或推理工作量关联,确保服务质量、精度和吞吐条件一致。S072 pp. 18–19, 23–25
运行碳可按各时段用电量乘对应排放因子计算,再结合现场燃料、制冷剂与其他排放形成完整记录。设备和建筑材料的隐含碳单独建立工程量及生命周期清单。这样改变冷却、改变电力来源和更换设备分别贡献多少,可以从账目中追踪,避免把不同类型收益重复累计。S072 pp. 21–25
现场无蒸发冷却仍可能通过用电消耗发电侧水资源。指南用EWIF表示每kWh电力关联的耗水量,并定义:
三项均按IT用电归一化,EWIF取对应电力供应结构。若非蒸发方案提高制冷用电,发电侧水足迹随之变化;若当地电源EWIF低,结论也会改变。因此比较需要同时保留现场水与发电侧水。S072 pp. 18–19
冷却方案要放到全年天气与电力结构中计算#
蒸发冷却利用潜热,靠近湿球温度,往往降低压缩机功耗,同时增加现场用水。干冷以干球温度为边界,热季可能提高制冷用电;自然冷却则在环境条件允许时旁路或减少机械制冷。可用小时数取决于供回水温度、湿度、换热级数和地理气候。S072 pp. 11–18
S072给出一个假设性1 MW IT负载案例:Phoenix方案A采用PUE 1.6、现场无水冷却;方案B采用蒸发冷却,PUE 1.2、WUE 1.8 L/kWh,并统一取EWIF 8.3 L/kWh。本文按8760小时复算,A总耗水约116.3百万L/年,B发电侧87.2百万L、现场15.8百万L,合计约103.0百万L,减少约13.3百万L。差异来自同一组能水平衡,原文使用更粗的年度取整。S072 p. 35
这个例子说明,蒸发用水增加与总水足迹下降可能同时发生。其前提是省下的电量对应足够高的发电侧用水;若换成低EWIF电源,水量取舍会不同。项目应按小时或相应时间步长,用气象、负载、设备部分负载效率和电力因子重建全年,而不是只比较设计日效率。S072 pp. 12, 18–20
水量还需要按地点加权。AWARE因子刻画用水相对于地区可用水的压力,现场与发电地可能具有不同权重。指南提出:
其中用于现场耗水地点,SWI汇集电源侧缺水足迹及电网电力转移。缺水足迹、现场取水限制和公用事业输配处理能力是不同决策变量,需要共同进入选址。S072 pp. 19–20
指南另一个假设场景中,Colorado较Florida的PUE更低,1.61对1.79,但年碳排为14400对12400吨,缺水足迹也更高。造成排序变化的是电力碳因子和地区水资源条件。对于跨区域容量规划,气候优势应与电源结构、当地水约束一起比较。S072 pp. 35–37
余热利用按供热方与用热方共同核算#
液冷提高热量收集的集中度,能否复用还取决于回水温度、需求温度、距离、全年负荷及备用能力。无需升温的直接换热可以减少数据中心散热和用户侧热源负担;需要热泵、压缩或其他转换时,要把新增用电、泵送阻力、设备与管网隐含碳及维护纳入共同系统。S072 pp. 25–28
评价量应包括实际交付且替代其他热源的热量、提升温度所耗能源、同时发生的供需小时以及原热源的能效和排放因子。只有供热和用热系统一起优化,余热项目才能说明净收益。回收水和碳的方案同样需要把处理、转换和分离的附加资源带入平衡。S072 pp. 26–30
在工程设计上,可把稳定的余热接口作为设施设计中的可选服务:温度、流量、压力和年度可用时段明确,热用户停用时仍有独立散热路径。项目的环境评价与高可用设计由此共享一组运行条件。
低碳材料评价同时考察性能与供应可行性#
S073将新型水泥与混凝土放进三个维度:环境影响检查EPD/LCA、基准、数据代表性及生命周期其他负担;材料性能检查新拌、过渡期、力学和耐久性及规范适配;可实施性检查交付成本、生产设施、原料、供应链、许可、人员和安全。S073 pp. 7–16
筛选后,逐题按Low、Medium、High或IM(Information Missing)记录风险与证据。红旗问题若为高风险可以触发拒绝,其他信息缺口则决定下一轮孵化、试点或部署需要补什么。风险程度与信息缺失量分别保存,可避免“没有数据”被误记成低风险。S073 pp. 8–11
下面的LC3案例图应沿三个评价轴阅读,并观察圆圈大小表达的信息缺口。环境和材料性能较成熟时,供应链与许可仍可能成为落地约束;技术成熟度与项目采用能力需要并行推进。

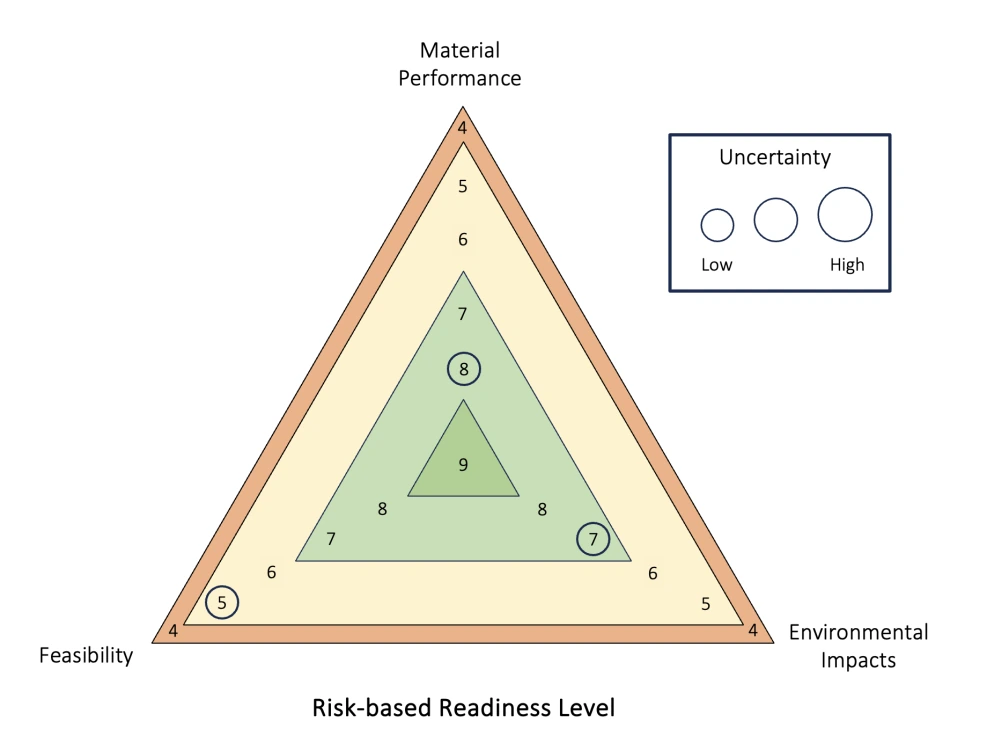

原图:Novel Low-Carbon Material Assessment Framework,Figure 8,物理第17页。S073 pp. 12–17
该案例对美国采用LC3的评价分别给出环境7、材料性能8、可实施性5的准备度,指出煅烧黏土供应、生产设施、矿源许可和人员培训等落地问题,最终建议继续试点并补充长期性能与环境数据。这些评分属于该框架在特定市场的案例结果,适合借用其评价方法建立本地材料决策记录。S073 pp. 12–17
现场试点把材料指标带到真实施工窗口#
S071在WJE Northbrook园区施工四块地坪:Mix 1为Type IL水泥对照,Mix 2以40%矿渣水泥替代部分Type IL,Mix 3采用C1157与Type IL组合,Mix 4采用C1157。报告给出的估算隐含碳相对对照分别下降30%、43%、57%。现场浇筑发生在2024年7月31日及8月1日,每种配比约12 yd³;报告于2026年7月发布。S071 pp. 3, 9–11, 30
实验室先比较坍落度、含气、凝结、放热、泌水、抗压、抗弯、收缩和电阻率。读下面的表和曲线时,先看28天一行,再看早龄期增长速度。四配比均达到4000 psi设计要求,Mix 3与Mix 4却给出明显不同的强度余量及施工性质。S071 pp. 15–28

原图:Field Pilot of Low Carbon Concrete,Table 8与Figure 2,物理第23页。Mix 3的28天值按表为8100 psi;摘要写8460 psi,后者在该表对应90天。S071 pp. 5, 23
| 实验室比较 | Mix 1 对照 | Mix 2 | Mix 3 | Mix 4 |
|---|---|---|---|---|
| 28天抗压强度,psi | 5870 | 5750 | 8100 | 4140 |
| 初凝,h:min | 3:25 | 3:15 | 1:50 | 3:40 |
| 终凝,h:min | 4:30 | 4:55 | 3:20 | 9:40 |
| 累计泌水,% | 2.2 | 2.7 | 0.0 | 0.8 |
相同试验系列,分别见凝结、泌水和强度表。S071 pp. 20–23
Mix 3初凝过快,现场前将促凝剂用量减半;Mix 4终凝延长,收面工序等待更久。Mix 3、4的低泌水减少了表面早期水分缓冲,也使工人失去常用的收面时机线索。更强的触变性意味着持续受力时能流动,静置后变稠,后续推移、振捣与刮平需要额外能量。S071 pp. 17, 20–22
这些机制在现场得到具体体现。Mix 3静置5–10分钟后就变得难以移动和刮平,承包商认为应在浇筑后10分钟内振动刮平,并将其列为四组中施工性最差;Mix 4约15分钟后也出现明显变稠、黏设备与收面困难。Mix 3还观察到塑性收缩裂纹。S071 pp. 47–56
地坪验收连接到机架交付#

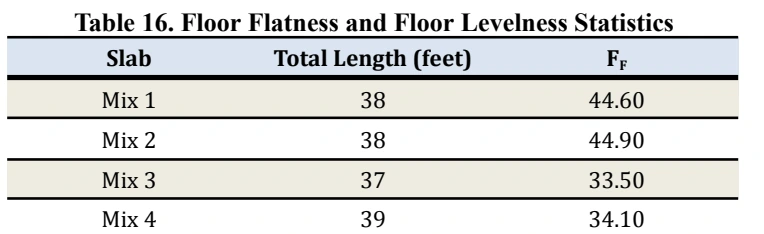

下面的Table 16比较现场地坪平整度FF。看Mix 1、2与Mix 3、4的分组差异:前者约44.6–44.9,后者约33.5–34.1。强度达标后,施工窗口仍会影响成品表面,进而影响精密设备安装和搬运条件。

原表:Field Pilot of Low Carbon Concrete,Table 16,物理第63页。报告因既有边界高程不平而未用FL评价这些配比。S071 p. 63
养护条件又改变强度解释。现场采样分别采用标准养护、现场养护及匹配地坪温度的match curing;Mix 3现场批次的28天标准养护达到10680 psi,与前期实验室8100 psi属于不同试验系列。配比及养护变化要分别记录,不能用现场高强度反推最初实验室施工性的结论。S071 pp. 64–74, 78
试点还测得57天表面磨耗,Mix 4三处测试未观察到磨损,其他组有不同程度磨耗;FF、抗压、收缩及磨耗各自描述不同性能。项目需要依据使用场景形成完整验收组合,并把泵送距离、运输等待、环境温湿度、施工队训练和养护方法写入试点计划。S071 pp. 78–79
将环境目标转化为可持续更新的技术路线#
这些材料共同指向一项平台能力:每个候选方案都保留功能需求、基线、评价地点与时间、原始参数、试验批次和运行结果。冷却通过全年能水碳模型比较,材料通过三维筛选与现场试点进入建设,设备更新则结合平台安全的可验证擦除以及可靠性服务的剩余寿命证据。
未来3–5年可复用的资产是这套比较和验证能力。随着电源结构、冷却温度、机架形态及低碳材料供应变化,团队能够在同一功能需求下重算收益、识别新的约束,并把经验证的数据回流到设计与采购。S072 pp. 18–25, 30–37 S073 pp. 7–11, 17–18
